    國網甘肅電力:國慶假期不停工 電網建設加速度

    2025年10月12日10:57 |
    小字號

    國慶期間,甘肅送變電工程有限公司承建的多個重大電網項目照常推進,2000余名建設人員堅守施工一線,搶抓秋季黃金建設期,全力保障工程進度,為經濟社會發展提供穩定電力支撐。

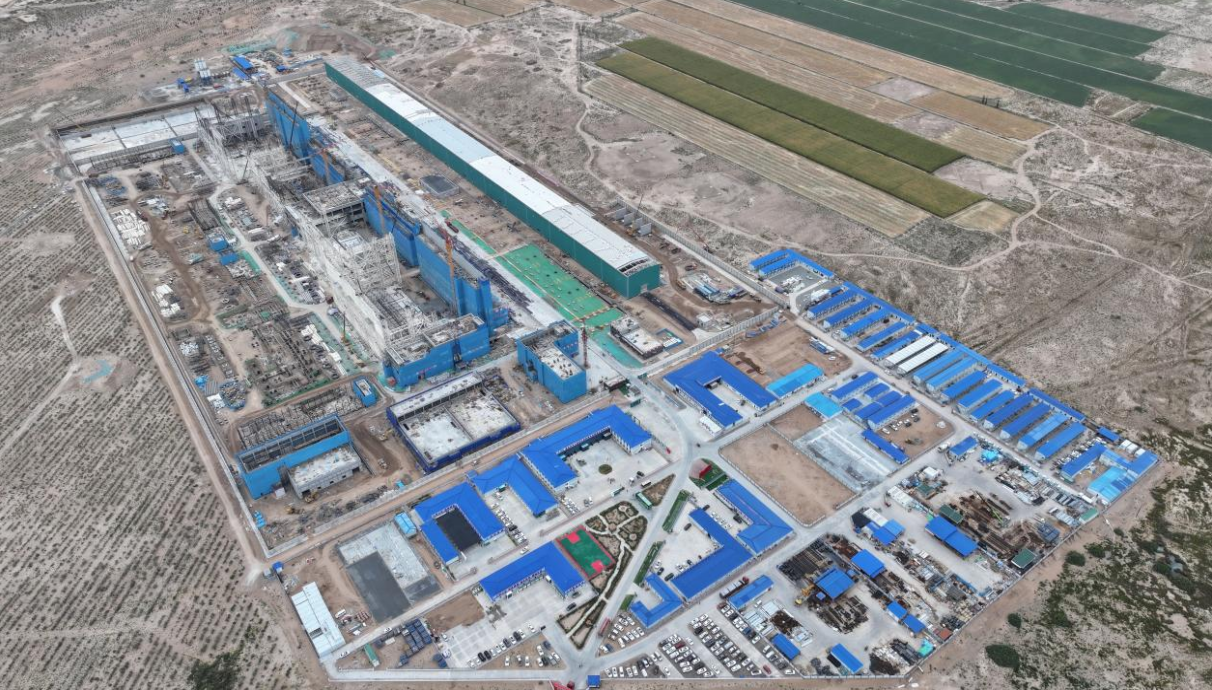

    建設中的武威±800千伏換流站工程。國網甘肅省電力公司供圖

    建設中的武威±800千伏換流站工程。國網甘肅省電力公司供圖

    在武威±800千伏換流站工程現場,900余名施工人員正加緊開展繼電器室砌筑、降壓變基礎澆筑、電纜溝施工等作業。作為“隴電入浙”特高壓工程的送端站,武威換流站自今年3月中旬開工以來,持續推進項目建設提速提效。據該項目經理楊旸介紹,多項關鍵節點已較原計劃提前完成,其中GIS筏板基礎提前19天完成澆筑,鋼結構吊裝提前3天完成,綜合樓提前3天封頂。

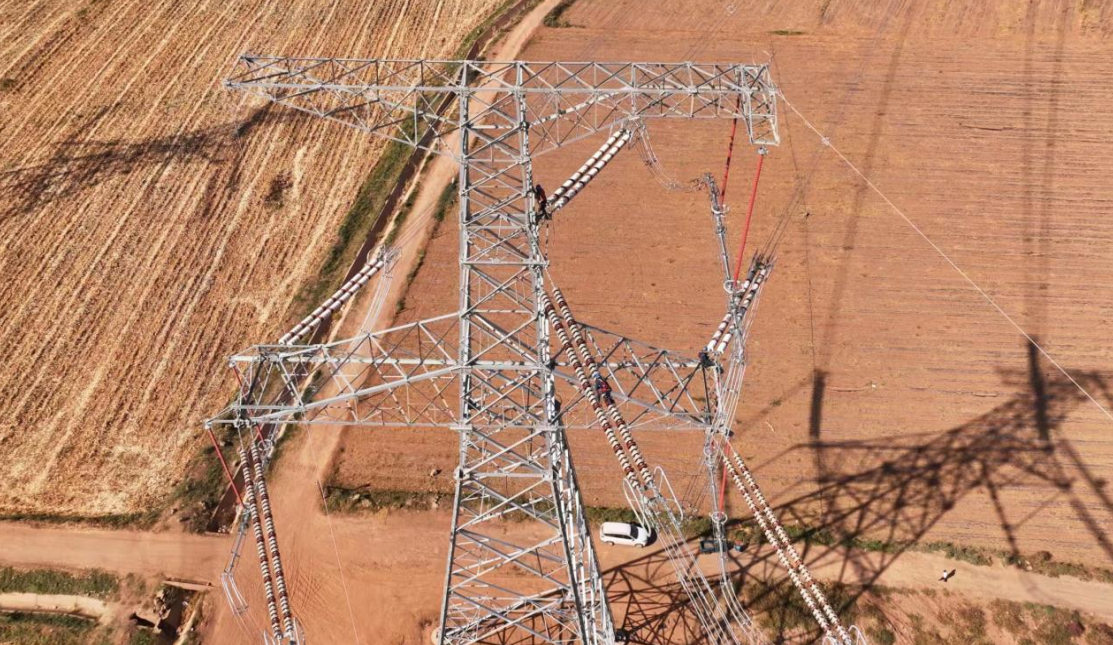

    甘肅張掖電廠擴建煤電750千伏送出工程正在進行消缺工作。國網甘肅省電力公司供圖

    甘肅張掖電廠擴建煤電750千伏送出工程正在進行消缺工作。國網甘肅省電力公司供圖

    甘肅省重點能源項目——金昌水源750千伏輸變電工程線路工程(1、2標)正處于組塔的關鍵階段,項目部排查安全風險,統籌設備與人員投入、完善安全措施,為后續工作奠定基礎。與此同時,甘肅張掖電廠擴建750千伏送出工程的建設者們正在進行投運前的驗收和消缺工作,項目部針對近期風沙大、溫差大等特點,合理安排作業時間,保障工程按期投運。(宗韋利)

    來源:國網甘肅省電力公司
